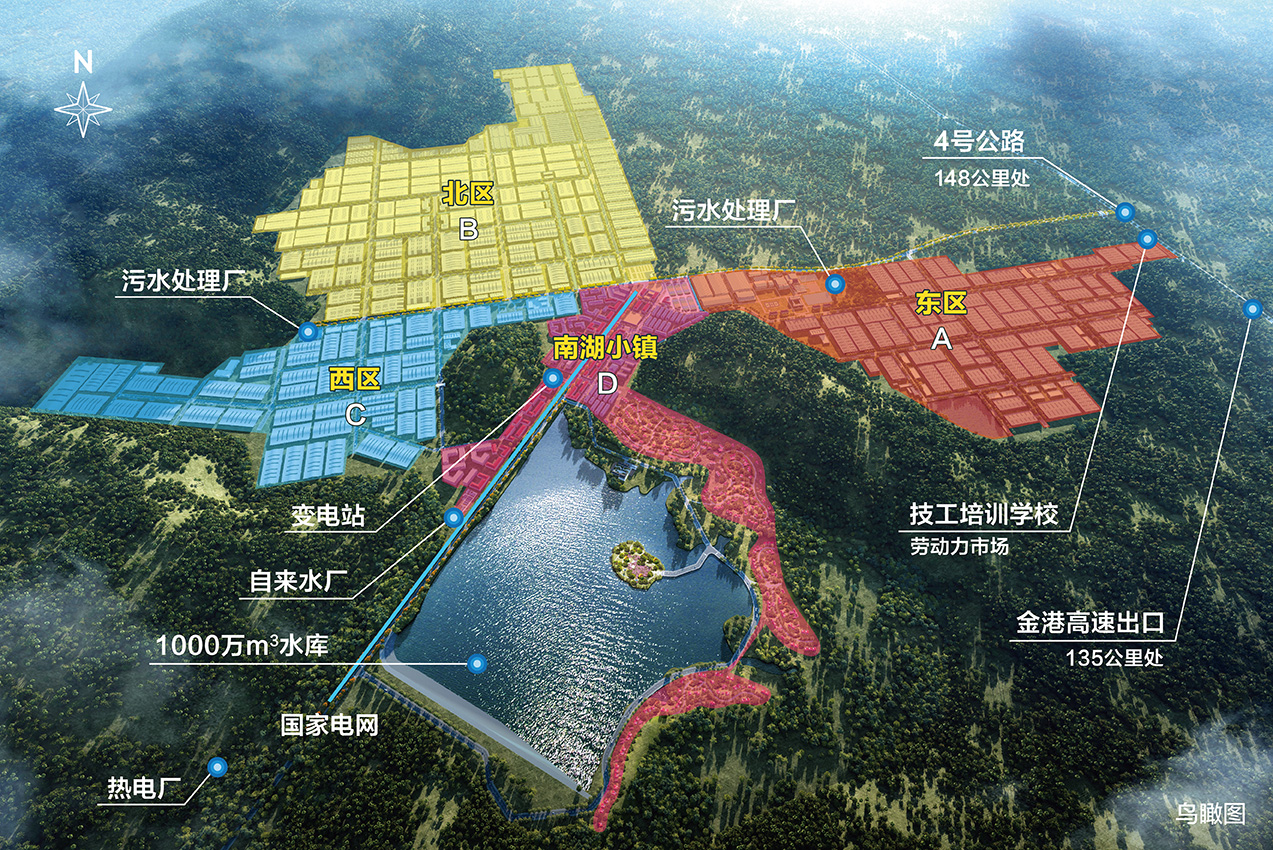

包括家具、沙发、箱包、建材、文具、轻纺、包装及印刷厂等。配建污水处理厂
包括五金工具、印染厂、家电厂、电镀产业园等
各类化工、制药企业。配建污水处理厂
以1000万m³容量水库为中心,配建南湖小镇商业区。
十全工业配套:供水、供电、供汽、污水处理、包装、物流园、技校劳务、海运码头、行政与法律服务、电镀产业园
十全生活配套:超市、商店、农贸市场、餐饮娱乐、学校、银行、医院、酒店、公寓、居住小区

占地:100公顷
容量:1000万m³
规模:供水能力柬埔寨经济特区中最大

规模:3万㎥/d
水源:采用地表水
标准:中国饮用水标准
品质:专业水质处理

轻工区:1.5万㎥/d,在建,计划十月投产
化工区:规划设计中

电网供电:采用供首都金边国家电网接电,保证双路供电,稳定可靠
发电供电供汽:规划自建电厂,用电、供汽有保障

西哈努克港:距特区二期60KM,万吨级码头
OMP码头:距特区二期8KM,5000吨级码头

特区拟建设新规模400MW生物质发电站,总投资3.4亿美金,一期预计投资2亿美金,项目已进入筹备期。
电厂建成后,企业将不再担心停电问题,可以安心地安排生产计划,确保产品按时交付。

特区正式启动占地43446㎡的干码头建设,将港口功能"平移"至内陆,直接拉近60公里外的港口与企业的距离。
干码头预计5月底投运后,将直接免除企业$100/柜的提箱调运费和空箱回运费,以及报关及申请许可证等费用也将下降约$100/柜,企业单柜物流成本下降约200美元。





1、园区主干道:规划道路总长54.3公里,从2023年8月份至今已浇筑完成12条道路,累计里程20KM。
2、市政管网:雨水、污水、给水管网累计已完成8KM。
3、北区土石方工程:220万m³一标段土石方工程于2024年11月28日开工,220万m³二标段土石方工程于2024年12月6日开工,预计2025年5月底完工。
4、水库水坝:2024年1月开工,6月基本建成,已成功蓄水800多万m³。
5、自来水厂:设计规模为6个一体化模块,日供应自来水3万m³/d,2024年11月底已投入正常使用。
6、污水处理厂:工业污水日处理能力为15000m³/d,计划于2025年8月底投入使用。东区的生活一体化污水处理设施正在建设中,预计2025年6月底投入使用。
7、开闭所:已建成2座闭电所并已投入使用,确保入驻企业日常生产及生活用电需求。
8、湖畔酒店:总建筑面积5500㎡ ,规划设有50间客房、便利店、餐饮、咖啡店等功能,于2025年3月底投入使用。
9、技能培训学校和劳务服务中心:中心占地1200平方米,已投入使用。
10、东区门头:东区门头于2024年12月落成,2025年1月15日在杭州街大门举行东区开园仪式。
11、卡森大院:占地1.2万㎡,于2024年7月初启动,2025年1月10日落成并投入使用。
1、特区自建标准厂房:
已建8栋,总建筑面积约12万㎡ ,已全部签约出租并已投入使用。
2、签约企业厂房动工:
汉林沙发厂、前沿药厂、硫酸厂、精细化工、文化用品厂、万能钢结构、包装厂、九重天酒店都于2024年上半年开工,2025年3月底投产,九重天酒店开业;
电镀产业园、明胶厂、木门厂、工业蛋白厂、胶水厂、鼎立建筑、家具厂、五金汽配厂、电力设备厂、纸箱包装等约40多家企业均已开工,其中2025年春节前后陆续开工企业近20家。
炼铅厂、眼镜厂、五金工具厂、经编厂、智能家居厂、家电厂等30多家企业即将开工。
3、签约企业投产:
汉林沙发厂一期于2024年3月5日开工,2024年11月10日正式投产;
爱博家具、文通家具于2024年12月正式投产;
骏捷宠物、兄弟五金、精细化工、硫酸厂、九重天酒店、余创箱包、R HOME家具、华联集团、高棉家具、恒畅包装、乐邦家具11家企业均于2025年上半年正式投产。
